Comment Agrandir un Élevage Avicole sans Interrompre les Lots en Production

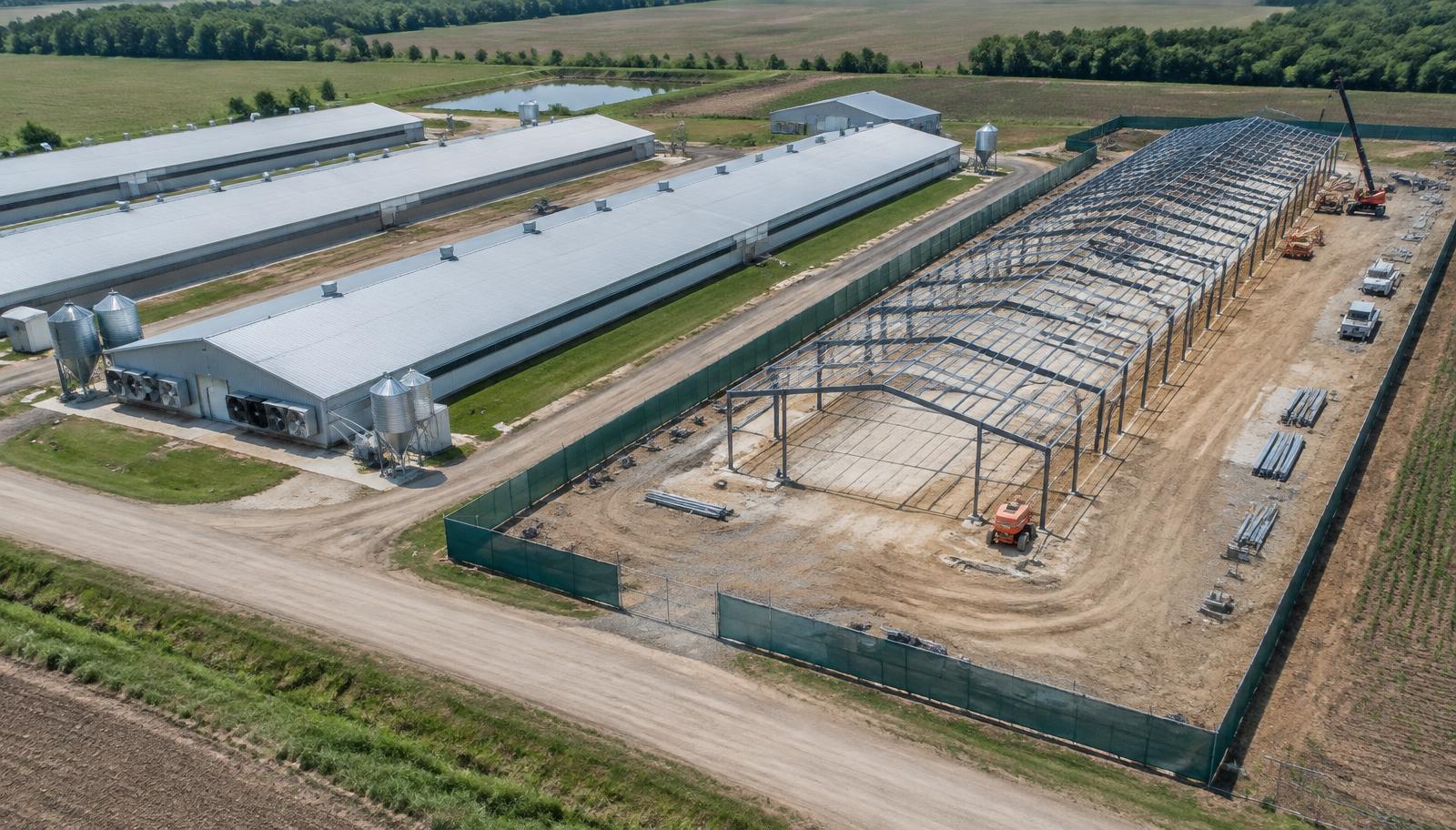

Vue aérienne d'un élevage avicole avec des poulaillers neufs en construction à côté de poulaillers existants encore en activité

Guide pratique pour ajouter des poulaillers ou de la capacité à un élevage avicole en activité sans perturber les lots actuels : phasage, biosécurité du chantier, capacité des réseaux et compatibilité des équipements.

Par Bureau Sourcing de HatchMatch Group · Mis à jour 2026-10-09

En bref

Réponse courte. Agrandir en toute sécurité un élevage avicole en activité signifie traiter le chantier comme une zone de biosécurité distincte avec son propre accès, vérifier que les réseaux d'eau, d'électricité et d'aliment disposent d'une capacité résiduelle avant d'ajouter des poulaillers, choisir des équipements neufs compatibles avec ceux déjà en service, et programmer le gros œuvre et les livraisons d'équipements selon les cycles des lots plutôt que selon le planning de l'entrepreneur. Réunissez ces quatre éléments — zonage, capacité, compatibilité, calendrier — dans un plan d'extension écrit avant de signer toute commande d'équipement.

Points clés

  • Commencez par écrire ce à quoi sert réellement l'extension : plus de cycles de poulets de chair par an, davantage de capacité de pondeuses, une deuxième lignée génétique ou gamme de produits, ou simplement plus de surface au sol avec le même standard d'équipement.
  • Dessinez le plan du site en indiquant les poulaillers existants, les poulaillers proposés et chaque point où circulent actuellement les personnes, les véhicules, l'aliment, les volailles et le fumier.
  • Des poulaillers supplémentaires signifient une demande en eau accrue, une charge électrique accrue et un débit d'aliment accru, et l'infrastructure existante n'est pas toujours dimensionnée avec une marge suffisante pour cela.
  • Les poulaillers neufs sont rarement totalement indépendants : ils partagent généralement une usine d'aliment, une source d'eau, un groupe électrogène ou un logiciel de gestion d'élevage avec les poulaillers existants, et parfois un couvoir ou une ligne d'abattage.
  • Les travaux de gros œuvre, le bruit, la poussière et la circulation des véhicules comportent tous un risque sanitaire et de stress pour les lots existants ; phasez donc le chantier selon les périodes de vide sanitaire du cycle de production lorsque l'agencement du site le permet : programmez les travaux les plus bruyants et poussiéreux — fondations, charpente métallique, couverture — pendant une période où le poulailler occupé le plus proche est entre deux lots ou le plus éloigné possible d'une étape sensible comme le démarrage ou la pré-ponte.

Réponse courte. Agrandir en toute sécurité un élevage avicole en activité signifie traiter le chantier comme une zone de biosécurité distincte avec son propre accès, vérifier que les réseaux d'eau, d'électricité et d'aliment disposent d'une capacité résiduelle avant d'ajouter des poulaillers, choisir des équipements neufs compatibles avec ceux déjà en service, et programmer le gros œuvre et les livraisons d'équipements selon les cycles des lots plutôt que selon le planning de l'entrepreneur. Réunissez ces quatre éléments — zonage, capacité, compatibilité, calendrier — dans un plan d'extension écrit avant de signer toute commande d'équipement.

Ce guide s'adresse aux propriétaires d'élevages, intégrateurs et équipes de projet qui agrandissent un site avicole commercial déjà en activité (poulets de chair, pondeuses ou reproducteurs), généralement en ajoutant un ou plusieurs poulaillers à un site représentant un investissement combiné de 250 000 USD ou plus. Il suppose que la production doit se poursuivre pendant les travaux, ce qui est le cas normal et la partie la plus délicate d'une extension à bien gérer.

1. Définir le périmètre et l'objectif de l'extension avant de toucher au site

Commencez par écrire ce à quoi sert réellement l'extension : plus de cycles de poulets de chair par an, davantage de capacité de pondeuses, une deuxième lignée génétique ou gamme de produits, ou simplement plus de surface au sol avec le même standard d'équipement. Cette décision détermine le nombre et le type de poulaillers ainsi que la spécification des équipements, et doit être arrêtée — par écrit, avec des chiffres — avant toute demande de devis de construction. Revoyez le plan d'origine de l'élevage et la liste d'équipements s'ils existent ; une extension qui s'écarte silencieusement de la spécification d'origine crée des poulaillers disparates, plus difficiles à gérer comme une seule unité de rotation des lots.

2. Cartographier le site et isoler la nouvelle construction dans sa propre zone de biosécurité

Vous voulez ces chiffres pour votre site, votre capacité et votre pays ? Un spécialiste HatchMatch construit le budget avec vous, sans frais pour l’acheteur.

Commencer gratuitement

Dessinez le plan du site en indiquant les poulaillers existants, les poulaillers proposés et chaque point où circulent actuellement les personnes, les véhicules, l'aliment, les volailles et le fumier. La zone de chantier doit devenir une zone dédiée avec son propre périmètre, son propre point d'accès pour les véhicules et les ouvriers qui ne croise pas l'itinéraire propre existant vers les poulaillers occupés, et son propre point de changement de bottes ou de désinfection pour quiconque doit passer d'une zone à l'autre. Les entrepreneurs, camions de livraison et installateurs d'équipements ne devraient jamais avoir besoin de longer ou de traverser un poulailler occupé pour atteindre le chantier ; si l'agencement actuel du site le rend inévitable, repensez la voie d'accès ou la séquence des travaux avant leur démarrage, pas après coup.

3. Vérifier la capacité des réseaux avant de fixer le nombre de poulaillers

Des poulaillers supplémentaires signifient une demande en eau accrue, une charge électrique accrue et un débit d'aliment accru, et l'infrastructure existante n'est pas toujours dimensionnée avec une marge suffisante pour cela. Confirmez, avec des données mesurées actuelles et non des suppositions : si la source d'eau et le système de traitement peuvent couvrir la demande de pointe combinée des poulaillers existants et nouveaux — voir le calculateur de consommation d'eau pour une estimation de planification ; si l'alimentation électrique entrante et tout groupe électrogène de secours disposent d'une marge pour les charges de ventilation, d'éclairage et de chauffage des nouveaux poulaillers, ou si une mise à niveau du groupe électrogène fait elle-même partie du périmètre de l'extension — voir le calculateur de dimensionnement de groupe électrogène ; et si la production de l'usine d'aliment, la capacité des silos et la rotation des camions de livraison peuvent servir le nombre accru de volailles sans que les poulaillers existants ne soient en déficit aux heures de pointe. Un élevage qui ajoute des poulaillers sans revérifier ces trois réseaux découvre souvent le déficit seulement lorsque les poulaillers anciens et nouveaux sont entièrement peuplés et se disputent la même conduite d'eau ou le même transformateur.

4. Vérifier la compatibilité des équipements avec les poulaillers existants

Les poulaillers neufs sont rarement totalement indépendants : ils partagent généralement une usine d'aliment, une source d'eau, un groupe électrogène ou un logiciel de gestion d'élevage avec les poulaillers existants, et parfois un couvoir ou une ligne d'abattage. Avant de commander les équipements des nouveaux poulaillers, vérifiez que les automates peuvent être mis en réseau avec le système de contrôle existant ou fonctionner comme un système séparé acceptable ; que les composants des lignes d'alimentation et d'abreuvement utilisent des raccords et tensions compatibles avec ce que l'élevage stocke déjà en pièces de rechange ; et que les équipements de ventilation et de refroidissement d'un nouveau fournisseur ne créeront pas de profil climatique disparate si des volailles sont un jour déplacées entre poulaillers anciens et neufs. Si le fournisseur d'équipements existant n'est plus disponible ou si l'élevage souhaite une autre marque pour les nouveaux poulaillers, prenez cette décision délibérément et documentez quelles pièces de rechange et consommables devront désormais être stockés pour deux systèmes au lieu d'un seul.

5. Séquencer les phases de construction selon le cycle des lots, pas seulement le planning du chantier

Les travaux de gros œuvre, le bruit, la poussière et la circulation des véhicules comportent tous un risque sanitaire et de stress pour les lots existants ; phasez donc le chantier selon les périodes de vide sanitaire du cycle de production lorsque l'agencement du site le permet : programmez les travaux les plus bruyants et poussiéreux — fondations, charpente métallique, couverture — pendant une période où le poulailler occupé le plus proche est entre deux lots ou le plus éloigné possible d'une étape sensible comme le démarrage ou la pré-ponte. Établissez un calendrier simple des phases alignant les jalons du chantier sur les dates de dépeuplement et de repeuplement de chaque poulailler occupé dans le rayon concerné, et partagez-le avec l'entrepreneur et le responsable d'élevage pour qu'aucun des deux ne programme de travaux isolément.

6. Commander tôt les équipements à long délai et échelonner les livraisons selon l'avancement du chantier

Les ventilateurs, silos à aliment, systèmes de cages ou de sol et groupes électrogènes ont souvent des délais de livraison de plusieurs semaines à plusieurs mois. Passez ces commandes dès que les dimensions et spécifications des poulaillers sont arrêtées, et demandez à chaque fournisseur son délai de livraison actuel par écrit plutôt que de supposer qu'il correspond à une commande précédente. Échelonnez les dates de livraison pour que les équipements arrivent près du moment où chaque poulailler est prêt à les recevoir : une livraison trop précoce implique un risque de stockage sur site et une manutention supplémentaire, tandis qu'une livraison tardive retarde le repeuplement et gaspille du temps de poulailler vide. Prévoyez une marge dans le calendrier pour le dédouanement et le transport intérieur si des équipements sont importés.

7. Réceptionner, tester et faire fonctionner une période d'essai avant d'introduire les volailles

Avant que le premier lot n'entre dans un poulailler neuf, faites fonctionner les systèmes de ventilation, de chauffage, d'alimentation et d'abreuvement sur un cycle de test complet, idéalement sur plusieurs jours, pour confirmer que l'uniformité de température, la pression d'eau et le débit d'aliment répondent au même standard que les poulaillers existants. Traitez cela comme une étape à part entière même sous pression de calendrier : un défaut d'automate ou une ligne d'aliment mal nivelée détectée lors d'un test à poulailler vide est une correction mineure ; le même défaut détecté avec des volailles vivantes à l'intérieur est un risque de perte de lot.

8. Utiliser le calculateur de coût de ferme en mode extension pour vérifier les chiffres

Faites passer les poulaillers et équipements neufs prévus dans le calculateur de coût de ferme comme un ajout à l'élevage existant plutôt que comme un projet autonome, afin que l'estimation reflète les coûts d'infrastructure partagée (mises à niveau de réseaux, capacité partagée de l'usine d'aliment, capacité partagée du groupe électrogène) plutôt que de chiffrer les nouveaux poulaillers comme s'ils partaient de zéro. Recoupez le dimensionnement de la ventilation avec le calculateur de ventilation pour les dimensions spécifiques du nouveau poulailler. Ces outils fournissent des estimations de planification pour vérifier la cohérence du projet, pas un substitut aux devis des fournisseurs ni au dimensionnement final d'un ingénieur.

9. Mettre par écrit la spécification d'extension et le plan de biosécurité avant de commander

Combinez le périmètre, les constats de capacité des réseaux, les décisions de compatibilité des équipements, le calendrier des phases et le plan de zonage de biosécurité dans un seul document d'extension écrit avant de demander les devis finaux des fournisseurs. Ce document unique permet à chaque fournisseur — entrepreneur de gros œuvre, fabricant d'équipements, installateur — de chiffrer sur les mêmes conditions de site et le même calendrier, et devient le document de référence en cas de litige ultérieur sur ce qui a été convenu.

Nouveau poulailler en construction derrière un périmètre clôturé, à côté d'un poulailler occupé et en activité
Le chantier reste à l'intérieur de sa propre zone clôturée avec un accès dédié, tandis que le poulailler existant conserve son itinéraire propre habituel sans perturbation.

Liste de contrôle de planification de l'extension

ÉlémentÀ vérifierQui le documente
Zonage de biosécuritéPérimètre de chantier, itinéraire d'accès et point de désinfection séparésResponsable biosécurité de l'élevage
Capacité en eauDemande de pointe combinée des poulaillers existants et neufs face à la capacité de la source et du traitementIngénieur d'élevage / fournisseur d'eau
Capacité électriqueMarge de l'alimentation entrante et du groupe électrogène pour les nouvelles chargesEntrepreneur électrique / fournisseur de groupe électrogène
Débit d'alimentProduction de l'usine, capacité des silos et rotation des livraisons pour l'effectif combinéExploitant de l'usine d'aliment / nutritionniste
Compatibilité des équipementsMise en réseau des automates, raccords, tension, recoupement des pièces de rechange avec les poulaillers existantsFournisseurs d'équipements / responsable d'élevage
Phasage du chantierJalons de construction alignés sur les dates de dépeuplement et repeuplementEntrepreneur et responsable d'élevage conjointement
Phasage des livraisonsDélais et dates de livraison ajustés à l'état d'avancement des poulaillersResponsable des achats
RéceptionRésultats des essais de ventilation, d'eau et d'aliment avant l'introduction des volaillesInstallateur d'équipements / responsable d'élevage

Questions à poser aux fournisseurs

Vos automates peuvent-ils être mis en réseau avec notre système de contrôle existant, ou les nouveaux poulaillers fonctionneront-ils comme un système séparé ? Quel est votre délai de livraison actuel, par écrit, pour les ventilateurs, silos ou cages dont nous avons besoin ? La livraison peut-elle être échelonnée selon notre calendrier de chantier plutôt qu'expédiée en un seul lot ? Votre choix de groupe électrogène ou d'équipement d'alimentation créera-t-il un problème de compatibilité avec ce que nous exploitons déjà ? Quel accompagnement de réception et d'essais fournissez-vous avant que nous introduisions des volailles dans un poulailler neuf ? Demandez des réponses écrites et conservez-les avec le document d'extension pour pouvoir vérifier d'éventuels litiges ultérieurs par rapport à ce qui a été promis.

Erreurs courantes

Traiter le chantier comme une extension ouverte de l'élevage existant plutôt que comme une zone de biosécurité séparée avec son propre accès. Supposer que les réseaux existants d'eau, d'électricité ou d'aliment disposent d'une capacité résiduelle sans mesurer la demande de pointe réelle. Choisir des équipements neufs uniquement sur le prix sans vérifier les raccords, la tension ou la compatibilité des automates avec l'existant. Laisser l'entrepreneur programmer des travaux bruyants ou poussiéreux sans les confronter aux cycles des lots voisins. Commander tardivement des équipements à long délai parce que les plans des poulaillers n'étaient pas finalisés, puis comprimer le calendrier de chantier pour compenser. Faire l'impasse sur une période dédiée de réception et d'essais parce que la date de livraison des volailles est déjà réservée.

Où intervient HatchMatch

HatchMatch est une plateforme d'approvisionnement neutre pour les projets avicoles commerciaux, généralement à partir de 250 000 USD. Ce n'est ni un fabricant, ni un installateur, ni un entrepreneur EPC, ni un inspecteur, ni un consultant, ni un organisme de certification, ni un prêteur, et elle ne signe pas de contrats de fourniture : les acheteurs contractent directement avec les fournisseurs qu'ils choisissent. HatchMatch vous aide à transformer un plan d'extension en une spécification écrite unique afin que les offres des fournisseurs nouveaux et existants puissent être comparées ligne par ligne. Chaque demande fait l'objet d'une revue humaine et HatchMatch vise à répondre sous deux jours ouvrés. Pour commencer, soumettez une demande de projet avicole décrivant l'élevage existant, l'extension prévue et votre calendrier cible.

FAQ

Peut-on agrandir un élevage avicole pendant que les lots sont encore en production ? Oui, mais cela exige de traiter le chantier comme une zone de biosécurité séparée avec un accès dédié, et d'échelonner les travaux bruyants ou à risque élevé selon le cycle de production des poulaillers occupés voisins plutôt que de les mener en continu.

Comment savoir si mes réseaux d'eau et d'électricité peuvent supporter de nouveaux poulaillers ? Mesurez la demande de pointe actuelle par rapport à la capacité nominale de la source d'eau, du système de traitement, de l'alimentation électrique entrante et du groupe électrogène, et comparez-la à la demande combinée une fois les nouveaux poulaillers peuplés ; utilisez les calculateurs de consommation d'eau et de dimensionnement de groupe électrogène comme vérification de planification, puis confirmez avec votre fournisseur de réseau et votre ingénieur.

L'équipement neuf doit-il correspondre à celui déjà installé ? Il devrait au moins être compatible en raccords, en tension et, le cas échéant, en mise en réseau des automates, surtout si des volailles, du personnel ou des pièces de rechange circulent entre poulaillers anciens et neufs ; des systèmes disparates augmentent le stock de pièces de rechange et la charge de formation même si chaque système fonctionne seul.

Quel est le plus grand risque de calendrier dans une extension d'élevage ? Que le gros œuvre ou la livraison d'équipements coïncide avec une étape sensible du cycle d'un lot voisin, comme le démarrage, ou que des équipements à long délai arrivent en retard pour avoir été commandés après la finalisation des plans des poulaillers plutôt qu'en parallèle.

Le calculateur de coût de ferme peut-il être utilisé pour une extension plutôt que pour un élevage neuf ? Oui — utilisez-le pour les poulaillers et équipements neufs en notant quelle infrastructure (usine d'aliment, groupe électrogène, traitement de l'eau) est partagée avec l'élevage existant, afin que l'estimation ne soit pas gonflée en chiffrant deux fois des systèmes partagés.

Questions fréquentes

Comment savoir si mes réseaux d'eau et d'électricité peuvent supporter de nouveaux poulaillers ?
Mesurez la demande de pointe actuelle par rapport à la capacité nominale de la source d'eau, du système de traitement, de l'alimentation électrique entrante et du groupe électrogène, et comparez-la à la demande combinée une fois les nouveaux poulaillers peuplés ; utilisez les calculateurs de consommation d'eau et de dimensionnement de groupe électrogène comme vérification de planification, puis confirmez avec votre fournisseur de réseau et votre ingénieur.
Quel est le plus grand risque de calendrier dans une extension d'élevage ?
Que le gros œuvre ou la livraison d'équipements coïncide avec une étape sensible du cycle d'un lot voisin, comme le démarrage, ou que des équipements à long délai arrivent en retard pour avoir été commandés après la finalisation des plans des poulaillers plutôt qu'en parallèle.

D’autres questions d’acheteurs trouvent réponse dans notre FAQ sur les achats avicoles — également disponible en Español, Français, Português, Deutsch, العربية, Русский, Türkçe, Tiếng Việt.

From this article to a procurement-ready RFQ

HatchMatch Group is an independent sourcing desk — not a manufacturer or EPC contractor. These are the four steps we actually use with commercial poultry and hatchery buyers. If you are still deciding scope, start with what commercial poultry equipment includes and how suppliers are compared.

  1. 1. Plan the projectCapacity, climate and house layout in one guided workflowOpen
  2. 2. Build the RFQScope, specifications and comparable line itemsOpen
  3. 3. Submit the requestReviewed manually before any supplier introductionOpen
  4. 4. Track and compareFollow status and normalise supplier responsesOpen

Prefer the numbers first? Start with the poultry project cost calculator or browse the project planning guides.

Put these numbers to work

Model your own project with the tools behind this article

Every figure is an engineering estimate for planning purposes. Final scope, pricing and financing terms are confirmed with suppliers and remain subject to third-party approval.

Get a Free QuoteExplore Financing
